Freitag, 24. September 2021

Estrichprogramm läuft

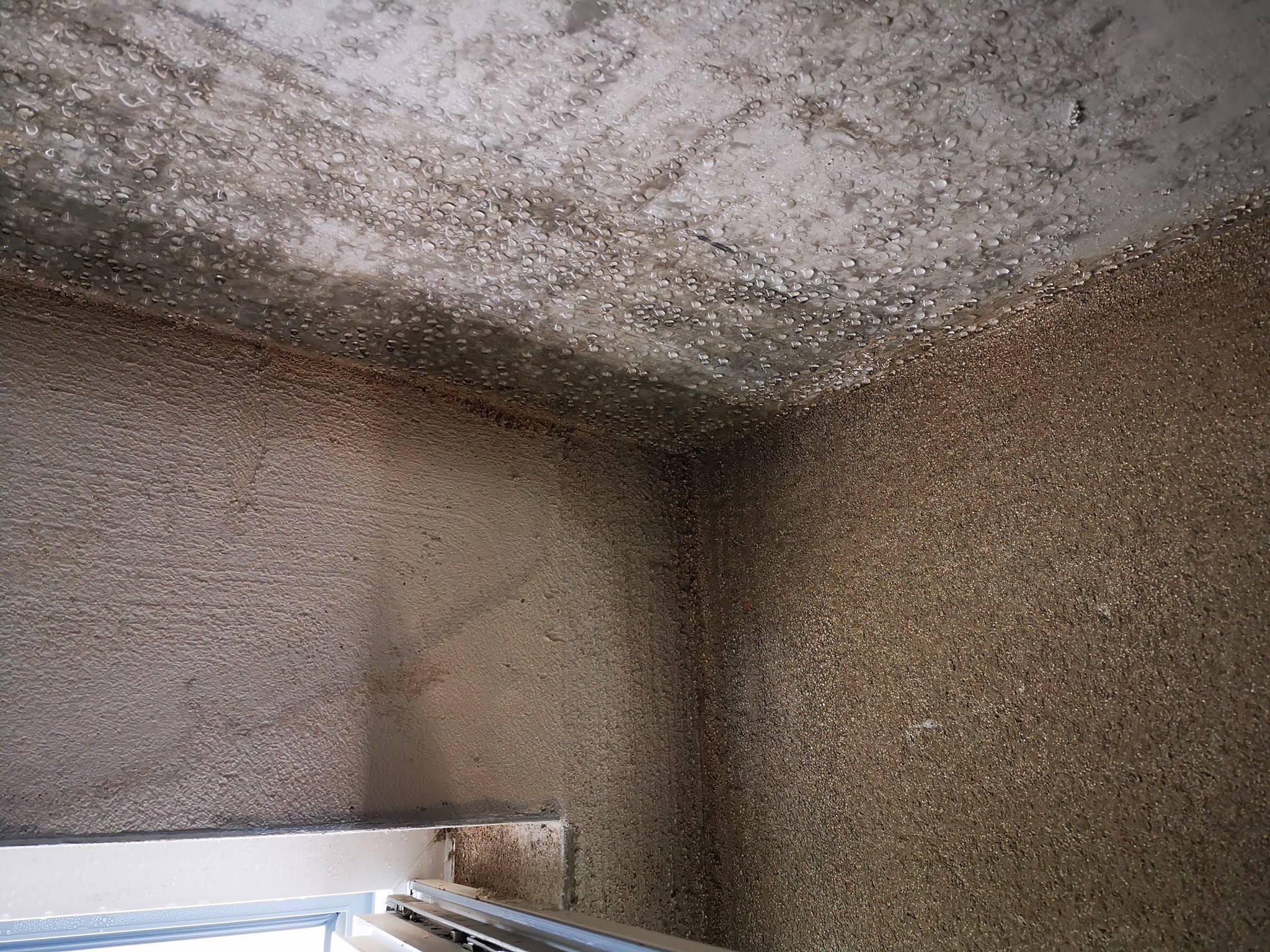

Die Heizung läuft, das Estrichprogramm wurde gestartet und die Temperaturen steigen.  Mittlerweile auf 38°C innen. Die Vorlauftemperatur liegt auch bei 50°C. Das Haus sieht an manchen Stellen wie eine Tropfsteinhöhle aus.

Es ist unglaublich wieviel Wasser noch im Estrich ist. Trotz regelmäßigem Lüften.






Update vom 26.09.2021

Das Estrichprogramm hat seinen Höhepunkt erreicht und die Vorlauftemperatur sinkt wieder. Es ist trotzdem noch recht viel Feuchtigkeit im Haus und wir lüften weiterhin fleißig um die Feuchtigkeit aus dem Haus zu bekommen.

Dienstag, 14. September 2021

Eingangstür

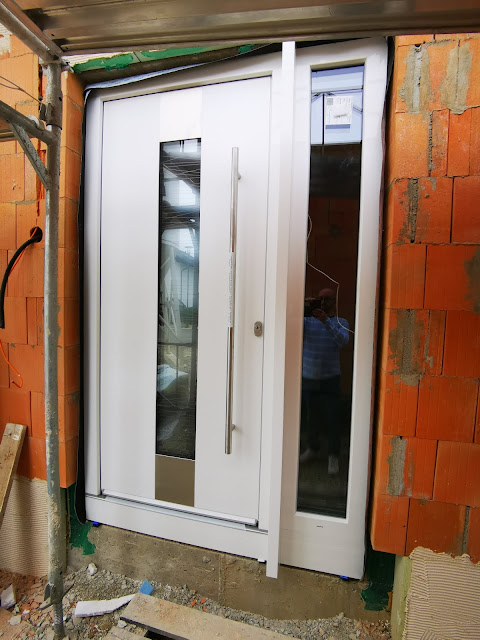

Heute hat die Firma Strom aus Trossingen die langersehnte Eingangstür geliefert und eingebaut. Diese muss allerdings noch von außen abgedichtet werden.




Inbetriebnahme der Heizung

Heute war der Techniker von Buderus da und hat die Heizung  konfiguriert in Betrieb genommen.

Es mussten noch ein paar kleine Fehler behoben werden und das Estrichprigramm konnte gestartet werden.

I'm Anschluß hat uns der Techniker von Buderus noch das ganze Heizungssystem sowie die Steuerung und Bedienung der Anlage gezeigt und erklärt.

Montag, 13. September 2021

Außenputz

Diese Woche ist das Team von NRE Bau wieder da und bereiten erst einmal alles für den Außenputz vor.

Das Gerüst wurde aufgestellt und die Fenster und Türen abgelegt. Es wird jetzt etwas knifflig mit dem Lüften, da das Estrichprogramm läuft.


Update vom 16.09.2021

Die fleißigen Bienchen von NRE Bau haben bereits den Grundputz an Haus und Garage angebracht. Jetzt muss dieser erst einmal etwas trocknen.


Update vom 26.09.2021

Heute wurde das Gewebe angebracht und gespachtelt. Sieht schon richtig schick aus!


Update vom 29.09.2021

Nun ist auch der Putz angebracht.



Update vom 06.10.2021

Diese Woche wurde die Außenfassade und der Sockel gestrichen. Davor wurde am Sockel noch eine Dichtschlämme angebracht.



Donnerstag, 9. September 2021

Retentionszisterne

Heute wurde die Zisterne geliefert und eingebaut. Gestern hat der Tiefbauer schon das Loch für die Zisterne ausgegraben und alles für das Setzen vorbereitet.



Freitag, 3. September 2021

Die Heizung ist da

 Heute wurde die Heizungsanlage geliefert.

Die Installateure von der Firma Grossert hat sich gleich an die Arbeit gemacht und bereits mit der Installation angefangen.





Mittwoch, 1. September 2021

Hausanschluss

 Damit die Heizung in Betrieb genommen werden kann, müssen jedoch noch die Hausanschlüsse verlegt werden. Die Tiefbaufirma hat heute den Kanal für die Trasse gegraben und die Leerrohre für die versorgungsleitungen verlegt.

Die Gemeinde war ebenfalls schon da und hat bereits die wasserleitung ins Haus gelegt.

Mitte nächster Woche soll der Elektriker kommen und den Stromanschluss legen sowie den Hauanschlusskasten installieren, damit unser Elektriker sich ans Werk machen kann.






Strom, Wasser, Glasfaser

 Letzte und Anfang dieser Woche wurden die Anschlüsse von den Versorgern vorbereitet und die jeweiligen Anschlüsse für Wasser (von der Gemeinde), Strom (von Netze Bw) und Glasfaser (von der Vodafone) ins Haus verlegt. Die Vorbereitungen mit den Kanal arbeiten und den Leerrohren hat unser Tiefbauer gemacht.
